От первой сделки к тиражированию: поставка двух ДГУ в контейнере за 26 дней

От первой сделки к тиражированию: поставка двух ДГУ в контейнере за 26 дней

Третьего октября 2025 года в офис Сила Энерджи КЗ поступил запрос от крупного игрока на рынке буровзрывных работ и производства взрывчатых веществ в Казахстане. Задача такая: нужен дизельный генератор мощностью от 300 до 400 кВт для резервного электроснабжения на месторождении.

Кейс

Первый контакт состоялся с сотрудником отдела закупок. Как это часто бывает в крупных структурах, у закупщика не было детализированного техзадания — он получил запрос от производственной площадки, но технические нюансы и условия эксплуатации знают инженеры на объекте. Мы понимали: чтобы предложить действительно оптимальное решение, важно выйти напрямую на технического специалиста — главного энергетика или инженера, который глубоко понимает задачу и может быстро принимать решения.

Шаг 1. В поисках ЛПР

Менеджер Сила Энерджи не стала просто формально отвечать на запрос, а начала целенаправленную работу по выходу на главного энергетика компании. Через выстраивание доверительного контакта с сотрудником закупок удалось получить контакты технического эксперта и установить с ним прямую связь.

Когда контакт с главным энергетиком был налажен, началась совершенно другая коммуникация. Он понимал специфику объекта, техтребования и мог оценить предложение. Выяснилось, что объект находится в суровых зимних условиях на месторождении с труднопроходимым бездорожьем, а остановка производства из-за перебоев электричества может привести к серьезным финансовым потерям и срыву контрактов.

В ходе обсуждений была выбрана оптимальная мощность — ADE-400WL (400 кВт) для резервной работы.

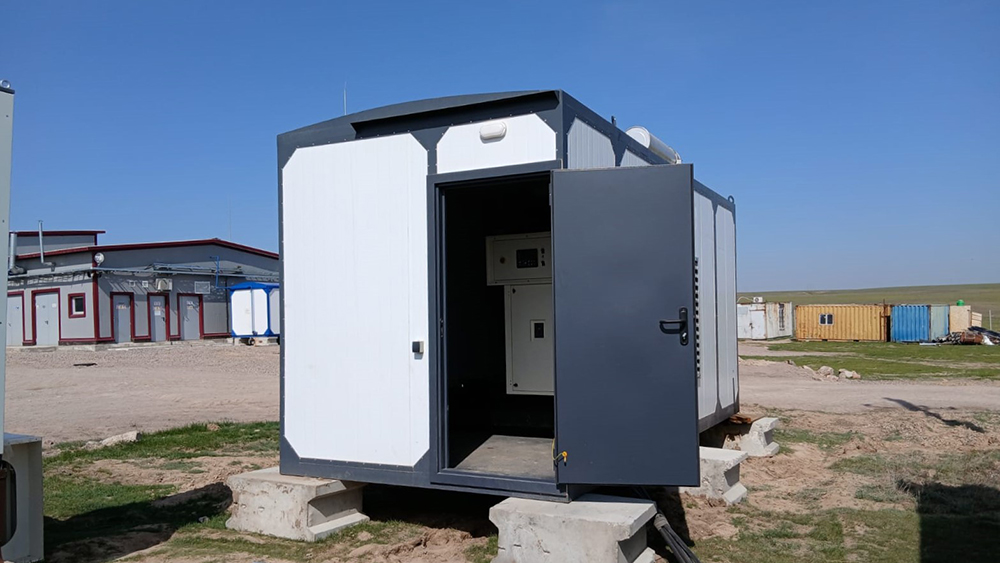

Заказчику также презентовали собственное производство контейнеров ЭНЕРДЖИ: готовое решение "под ключ", где генератор уже установлен в специальный контейнер ПБК с шумозащитой и адаптацией под суровые зимние условия. Идея заинтересовала главного энергетика, и было принято решение рассматривать именно контейнерное исполнение.

Шаг 2. Организация визита главного энергетика на склад в Алматы

Это был не просто формальный осмотр, а развернутая презентация возможностей Сила Энерджи КЗ с показом реального оборудования, производственных мощностей и готовых контейнерных решений.

Заказчик увидел всё своими глазами: качество сборки контейнеров, генераторы в работе, уровень организации производства.

Главный энергетик получил возможность задать все технические вопросы, посмотреть чертежи контейнера ПБК и убедиться, что мы — серьезная компания с реальными производственными мощностями.

Результат этого визита превзошел все ожидания: заказчик отказался от рассмотрения альтернативных предложений и прекратил взаимодействие с конкурентами. Доверие было завоевано!

Шаг 3. Техническая проработка и предсказуемые барьеры

Итак, заказчик был ознакомлен с чертежами контейнера ПБК — каждый параметр, каждое техническое решение обсуждалось и согласовывалось. Это позволило снять все вопросы и обеспечить полное соответствие требованиям.

Параллельно шло согласование договорных условий, прохождение процедуры аккредитации и процесс получения оплаты.

Проект сопровождался большим количеством коммуникаций, при этом работа с клиентом велась на постоянной основе и находилась под полным контролем. Важно отметить, что все возникшие административные барьеры не повлияли на сроки непосредственного исполнения сделки.

Шаг 4. Первая поставка и вау-момент

Двадцать второго декабря 2025 года первый дизельный генератор ADE-400WL в контейнерном исполнении был отгружен со склада. От первого запроса до отгрузки прошло 45-50 дней — стандартный срок для такого рода проектов с учетом всех согласований и производства.

Декабрь в Казахстане — это зима, морозы, снег. Маршрут к заказчику лежал на удаленное месторождение через труднопроходимое бездорожье. Любая задержка могла сорвать сроки и разрушить с таким трудом выстроенное доверие.

Оборудование прибыло вовремя, в целости и готовым к немедленной эксплуатации. Это стало тем самым "вау-моментом" для заказчика — когда поставщик не просто обещает, но и выполняет свои обязательства. Думаем, эта доставка напрямую повлияла на решение продолжить сотрудничество с Сила Энерджи КЗ.

Шаг 5. Поддержка контакта

Первая успешная поставка — это начало потенциального долгосрочного партнерства. Поэтому была выстроена стратегия постоянной коммуникации — заботы о клиенте: мы помним о вас, ценим партнерство, всегда готовы помочь.

Шаг 6. Скорость решает

Тринадцатого января 2026 года, примерно через месяц после первой поставки, пришло сообщение от главного энергетика о готовности рассмотреть дальнейшее сотрудничество. У компании появилась потребность в двух дополнительных ДГУ для обеспечения резервного энергоснабжения на новых участках объекта.

Важное условие: оперативность. Новые объекты запускались, и время играло критическую роль. Если Сила Энерджи сможет выполнить повторный заказ так же быстро и надежно, как первый — сделка состоится.

И здесь начался настоящий марафон на скорость!

Шаг 7. Тиражирование

Повторный заказ уже на две ДГУ был выполнен за 26 дней — почти вдвое быстрее, чем первая поставка. Почему получилось так быстро? Сложились сразу несколько факторов.

Первое, заказчик уже имел опыт работы с компанией, был знаком с оборудованием. Всё свелось к простому: "Нам нужно то же самое, что и в первый раз, только два".

Второе, техрешение было полностью отработано.

Третье, на складе уже был один контейнер ПБК с генератором, готовый к отгрузке. А второй контейнер, по согласованию с руководством компании, был оперативно запущен в приоритетное производство. Производственная команда имела полное понимание задачи — это был повторный заказ идентичной комплектации, где все технические вопросы уже отработаны.

Результаты в цифрах

За период с октября 2025 по февраль 2026 года Сила Энерджи КЗ поставила заказчику три дизельных генератора ADE-400WL в контейнерном исполнении УПБК общей мощностью 1 200 кВт.

Три контейнера ЭНЕРДЖИ-5,5 были произведены в России и доставлены на объекты в двух регионах Казахстана.

Сравнение сроков показывает впечатляющую разницу: первая поставка заняла 45-50 дней, повторный заказ на два ДГУ — всего 26 дней. Это сокращение на 40-48%, экономия времени для клиента в 19-24 дня.

Ценность тиражирования

Тиражирование для заказчика — это получение проверенного решения максимально быстро. Риск был минимален: сотрудничество с Сила Энерджи оказалось удобным и безопасным. Главный энергетик мог быть уверен: оборудование будет работать так же надежно, как первое, при этом он получит его на три недели раньше обычного срока.

Для компании Сила Энерджи тиражирование позволило ускорить оборот — вместо 50 дней на сделку всего 26, что означает возможность закрывать больше проектов в единицу времени. Повышается эффективность работы, увеличивается прибыльность — повторные продажи, как правило, более маржинальны из-за отсутствия затрат на первичное привлечение клиента.

Что привело к тиражированию

  1. Работа напрямую с техническим специалистом.
  2. Наглядная демонстрация возможностей.
  3. Выполнение обещаний в сложных условиях. Когда поставщик не просто обещает, но и делает — это формирует высочайший уровень доверия.
  4. Постоянная коммуникация после сделки.
  5. Готовность к масштабированию.
  6. Типовое решение и отработанная документация.

Главный вывод: первая сделка — это инвестиция

Формула успеха этого кейса проста: тщательная первая сделка + постоянная коммуникация + готовое решение = тиражирование со скоростью в два раза выше. Берем и пользуемся.
